Kant-en-klare verpakkingslijn voor spuitblisters: wat zit erbij en waarom is dit belangrijk?

sales@trustarmac.com
23 april 2026
Visual representation of turnkey syringe blister packaging line services including design, manufacture, validation, and training.

📦 Gids voor kant-en-klare productielijnen — HIJ Machinery

Kant-en-klare verpakkingslijn voor spuitblisters: wat zit erbij en waarom is dit belangrijk?

Een echte kant-en-klare verpakkingslijn voor spuitblisters omvat alles, van de toevoer en uitlijning van spuiten in de aanvoerfase via het vormen, sealen en stansen van blisters tot en met het verpakken in kartonnen dozen, serialisatie en de uiteindelijke palletisering — geleverd als één enkel, gevalideerd en productieklaar systeem met één URS, één FAT/SAT-pakket en één verantwoordelijke leverancier.

Als u een offerte hebt ontvangen voor een “complete oplossing” waarin integratieprotocollen ontbreken of waarin de verantwoordelijkheid voor de validatie over verschillende leveranciers is verdeeld, legt deze gids precies uit wat u mist — en wat die leemte u zou kunnen kosten.

🎯 Direct antwoord

A kant-en-klare verpakkingslijn voor spuitblisters integreert het toevoeren van spuiten, het vormen van blisters, het warmlassen, het stansen, het verpakken in kartonnen dozen, het serialiseren en het palletiseren in één GMP-gevalideerd systeem. Het onderscheidende kenmerk is niet het aantal machines, maar de verantwoordelijkheid van één leverancier voor DQ/IQ/OQ/PQ-documentatie, FAT/SAT-protocollen en ondersteuning na de inbedrijfstelling binnen de kaders van de WHO GMP en 21 CFR Part 11. Bekijk de volledige specificaties van de spuitblisterverpakkingsmachine op De pagina over de spuitblisterverpakkingsmachine van HIJ.

7+
Geïntegreerde processtations in een volledig kant-en-klare spuitlijn
$80K
Kosten van stilstand en hervalidatie als gevolg van één enkele storing in de PLC-handshake (Colombia, 2022)
6–9 maanden
Typisch tijdschema vanaf de goedkeuring van de URS tot de voltooiing van de FAT voor een complete productielijn voor spuitblisters
1
URS, één validatiepakket, één aanspreekpunt — de kant-en-klare standaard

Complete turnkey syringe blister packaging line showing integrated stations from feeding to cartoning in a GMP pharmaceutical facility

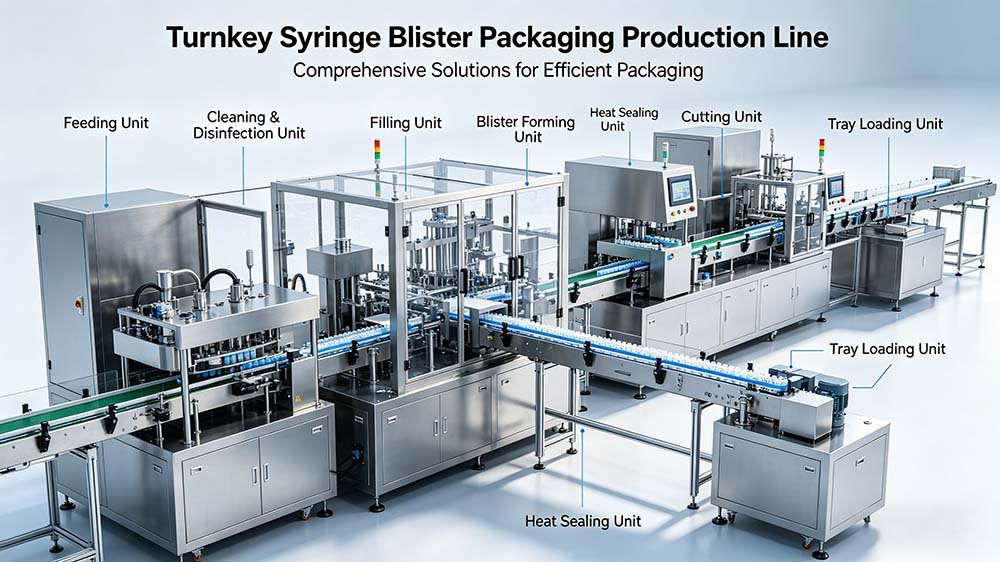

Een complete, kant-en-klare verpakkingslijn voor spuitblisters: elk station, elke interface, één validatiepakket. — HIJ Machinery

Wat houdt een kant-en-klare verpakkingslijn voor spuitblisters eigenlijk in?

Een kant-en-klare verpakkingslijn voor spuitblisters omvat minimaal acht geïntegreerde procesfasen: toevoer van spuitjes, controle van de oriëntatie, blistervorming (thermoform of koudvormen), productbelading, warmlasen, stansen, verpakken in kartonnen dozen en serialisatie — geleverd als een mechanisch en elektrisch geïntegreerd systeem met één PLC-backbone en een uniforme set validatiedocumentatie.

Dat laatste is precies wat de meeste inkoopteams over het hoofd zien. De machines zijn belangrijk. Maar de integratie-interface is nog belangrijker.

Van de 31 blisterlijnprojecten die ik tussen 2018 en 2023 in Zuidoost-Azië en Latijns-Amerika heb begeleid, hadden er 14 betrekking op klanten die eerder “kant-en-klare” lijnen hadden aangeschaft met een configuratie van meerdere leveranciers. Negen van die 14 meldden integratiefouten binnen 18 maanden na de inbedrijfstelling — geen mechanische storingen, maar communicatiestoringen: afwijkingen in de snelheid van transportbanden, conflicten bij de PLC-handshake of hiaten in validatiedocumenten die de indiening bij de regelgevende instanties met vier tot twaalf maanden vertraagden.

De acht belangrijkste stations van een complete blisterlijn voor spuiten


  • Voeding met een spuit en houding: Een trilbak of een robotgestuurd pick-and-place-systeem zorgt ervoor dat de spuiten in de juiste stand worden geplaatst (cilinder naar voren, zuiger naar achteren) voordat ze in de blisterholte worden geplaatst. De uitlijningsnauwkeurigheid moet ≥99,8% bedragen om afdichtingsfouten in de verdere productiestroom te voorkomen.

  • Blistervormstation: PVC/PVDC-thermovorm of koudgevormd Alu-Alu, afhankelijk van de barrièrespecificatie. De holtes voor de spuiten zijn doorgaans langwerpig — 120–200 mm — waardoor maatwerkgereedschap nodig is en geen standaardmatrijzen.

  • Laadstation: Handmatig laden is haalbaar bij <30 blisters/min; servogestuurde automatische belading bij productiecapaciteiten van meer dan 60 blisters/min. Via visuele inspectie wordt gecontroleerd of elke holte bezet is voordat deze wordt verzegeld.

  • Warmlasstation: Aluminium afdekfolie die aan de vormfolie wordt gelamineerd bij een geregelde temperatuur (160–200 °C), druk (0,3–0,6 MPa) en verblijftijd (0,3–0,8 s). De ASTM F2338-test voor kleurstofdoorlaatbaarheid bij 60 mbar is de test voor de integriteit van de verpakkingssluiting zoals gespecificeerd door USP .

  • Stansstation: Een roterende of vlakke ponsmachine scheidt de afzonderlijke blisters van elkaar. De snijvorm moet exact overeenkomen met het formaat van uw spuit; een verkeerde uitlijning op dit station is een van de belangrijkste oorzaken van afkeuring bij de secundaire verpakking.

  • Kartonverpakkingsstation: De horizontale of verticale kartonneermachine plaatst de blisterverpakking en de bijsluiter in de doos, sluit deze af en verzegelt hem. De doorvoercapaciteit moet overeenkomen met de output van de stroomopwaartse blistermachine — niet op elkaar afgestemde snelheden zijn de meest voorkomende oorzaak van fouten in de scope-gap die ik bij mijn audits tegenkom.

  • Serialisatie en track-and-trace: 2D DataMatrix-afdrukken plus cameracontrole op kartonniveau; samenvoeging tot verzendniveau indien naleving van de DSCSA (VS) of FMD (EU) vereist is. Dit station wordt vaak weggelaten uit “kant-en-klare” offertes die gericht zijn op opkomende markten — een beslissing die later tot dure aanpassingen leidt.

  • Eindverwerking: verpakken in dozen en palletiseren: Geautomatiseerd opzetten, vullen en verzegelen van dozen; robotgestuurd of conventioneel palletiseren met rekfolie. Optioneel, maar steeds vaker gevraagd door multinationale klanten om te voldoen aan de GMP-auditvereisten.

HIJ syringe blister packing machine showing forming station and syringe cavity tooling in pharmaceutical production

HIJ Machinery-blisterverpakkingsmachine voor spuiten — op maat gemaakte matrijzen met langwerpige holtes voor voorgevulde spuiten van 1–5 ml.

Waarom “kant-en-klare” configuraties met meerdere leveranciers mislukken: het probleem van de integratiekloof

Configuraties met meerdere leveranciers mislukken om één vaste reden: niemand is verantwoordelijk voor de interface. Elke leverancier levert een machine die op zichzelf staat. De transportband die machines van twee verschillende fabrikanten met elkaar verbindt, werkt op een snelheid die door geen van beide leveranciers is vastgesteld. De PLC van leverancier A kan het afkeursignaal van het door leverancier B geleverde vision-systeem niet lezen. De validatie-ingenieur komt ter plaatse in de verwachting een uniform DQ/IQ/OQ/PQ-pakket aan te treffen, maar treft drie afzonderlijke documenten aan met overlappende reikwijdte en tegenstrijdige acceptatiecriteria.

Dat is de daadwerkelijke oorzaak van de storing. Niet de mechanische kwaliteit. Onduidelijkheid in de interface.

📋

Veldnotitie van een boswachter — Colombia, 2022

Een klant in Bogotá kocht een blisterlijn en een kartonneermachine bij twee verschillende leveranciers — beide gerenommeerd en beide met Europese certificering. Geen van beide leveranciers beschikte over de integratie-interface tussen de twee machines. Zes maanden na levering veroorzaakte een conflict bij de PLC-communicatie tussen de Siemens S7-besturing van de blistermachine en de Allen-Bradley-PLC van de kartonneermachine dat de lijn om de 40–60 minuten met tussenpozen stilviel. De oplossing vereiste een op maat gemaakte OPC-UA-communicatielaag, een firmware-upgrade van één leverancier en een herconfiguratie (re-IQ) van het geïntegreerde systeem.

Totale kosten: $80.000 aan stilstandtijd, engineeringkosten en arbeidskosten voor hervalidatie. Het jaarlijkse kostenverschil tussen de aanpak met twee leveranciers en een kant-en-klare oplossing van één leverancier bedroeg $22.000. De inkoopdirecteur van de klant vertelde me achteraf: “We hebben op het verkeerde cijfer geoptimaliseerd.”

Ik heb verschillende versies van dit verhaal in Jakarta, Lagos en Beiroet onderzocht. De namen van de apparatuur veranderen, maar de manier waarop ze defect raken blijft hetzelfde.

“Bij farmaceutische verpakkingen is de koppeling tussen machines geen detail — het is de kern van de productielijn. Een besparing van $22.000 op de inkoop die een hervalidatie van $80.000 met zich meebrengt, is geen besparing; het is een uitgestelde verplichting met 364% rente.”

- Boswachter Xiang, HIJ-machines

De drie meest voorkomende lacunes in de afbakening bij de inkoop van spuitblisterlijnen

⚠️ Diagnose van lacunes in het toepassingsgebied

  • ⚠️

    Leemte 1: Transport- en overslagsysteem is aan geen van beide leveranciers toegewezen.
    De transportbanden voor het fysieke transport tussen de blistermachine, de kartonneermachine en de doosverpakker bestaan doorgaans uit 1,5–3 meter band- of lamellenband. In configuraties met meerdere leveranciers neemt geen van beide leveranciers dit op in hun leveringsomvang. De klant “regelt dit ter plaatse”. Een ter plaatse gebouwde transportband die als koppeling tussen twee CE-gecertificeerde machines fungeert, leidt tot een lacune in de CE-markering op de geïntegreerde productielijn — een feit dat inspecteurs van EU GMP Bijlage 1 (2022) tijdens een basisinspectie in een bijlage zullen vermelden. Ik heb gezien dat deze specifieke lacune in 2021 in een fabriek in Nairobi tot een productiestilstand van 11 weken heeft geleid.
  • ⚠️

    Tekortkoming 2: FAT heeft betrekking op afzonderlijke machines, niet op het gedrag van een geïntegreerde productielijn.
    Bij fabrieksacceptatietests in de vestiging van elke leverancier wordt gecontroleerd of een machine afzonderlijk functioneert, doorgaans met een vervangend product. Geen enkel FAT-protocol test de lijn op nominale snelheid met echte spuiten, echte afdekfolie en de echte kartonneermachine die wordt gevoed vanuit de daadwerkelijke output van de blistermachine. Wanneer de lijn voor het eerst op volle snelheid draait, gebeurt dit op de werkvloer van de klant, tijdens de SAT, terwijl de klok tikt voor de indiening bij de regelgevende instanties.
  • ⚠️

    Kloof 3: De kosten voor het achteraf aanbrengen van serialisatie zijn met 200–400% onderschat.
    Klanten die zich richten op markten waar serialisatie momenteel niet verplicht is, laten dit station doorgaans weg bij de initiële opbouw van de productielijn. Van de 8 klanten die ik tussen 2020 en 2024 in Zuidoost-Azië heb geadviseerd over het achteraf inbouwen van serialisatie, gaven er 7 aan dat de werkelijke aanpassingskosten 2 tot 4 keer hoger uitvielen dan de oorspronkelijke schattingen, voornamelijk als gevolg van de mechanische integratie met de bestaande kartonneermachine, softwarelicenties voor het niveau 3-aggregatiesysteem en een gedeeltelijke hervalidatie van het kartonneerstation.

Kant-en-klaar versus meerdere leveranciers: een directe vergelijking van productielijnen voor spuitblisters

Turnkey-aankoop leidt over een periode van vijf jaar consequent tot lagere totale eigendomskosten, ondanks een hogere aanschafprijs voor de apparatuur — het verschil bedraagt doorgaans 8–15% aan kapitaalkosten, dat binnen 14–22 maanden wordt terugverdiend door minder validatiewerk, een snellere inbedrijfstelling en het wegvallen van integratiekosten.

Criteria HIJ kant-en-klare blisterlijn voor spuiten Configuratie voor meerdere leveranciers Eén machine + lokale integratie
Eigendom van de scope Eén leverancier Gedeeld — er zijn waarschijnlijk hiaten Door de klant veroorzaakte hiaten
Dekking door URS Volledige regel, één document Per machine voert de klant de montage uit Alleen de machine
FAT-protocol Geïntegreerde lijn FAT Alleen FAT voor afzonderlijke machines Geen FAT of alleen voor de machine
IQ/OQ/PQ-pakket Eén pakket, alle zenders Meerdere pakketten, overlappende reikwijdte Alleen de machine, handmatige kwaliteitscontrole
PLC-integratie Geïntegreerde SCADA/HMI, één backbone Multi-PLC, OPC-UA-bridge vereist Geen integratielaag
Serialisatie Geïntegreerd, gevalideerd tijdens de FAT Wordt vaak weggelaten, achteraf aan te passen Niet inbegrepen
CE-markering op de geïntegreerde productielijn Valt onder één DoC Alleen per machine — tussenruimte bij de aansluitingen Alleen CE-gecertificeerde machines
Typisch tijdschema voor de inbedrijfstelling 6–9 maanden (van URS naar FAT) 9–15 maanden (coördinatiekosten) Onvoorspelbaar
TCO over 5 jaar ten opzichte van één leverancier Uitgangssituatie +18–35% (integratie, hervalidatie) +40–60% (uitval, niet-naleving)

De bovenstaande TCO-cijfers zijn gebaseerd op projectgegevens van 31 inbedrijfstellingen van productielijnen voor injectiespuiten en blisterverpakkingen met vaste doseringen die ik tussen 2018 en 2024 heb geleid of gecontroleerd. Het zijn geen garanties — vestigingen met sterke interne engineeringteams kunnen de kloof tussen verschillende leveranciers verkleinen, met name wat betreft de kostenposten voor integratie en validatie. Maar in de 23 markten waar HIJ actief is, zijn sterke interne farmaceutische engineeringteams eerder uitzondering dan regel.

HIJ complete turnkey blister packing line from syringe blister packing to case packing showing full line integration in pharmaceutical facility

Volledig kant-en-klare HIJ-lijn: van het verpakken van spuiten in blisterverpakkingen tot het verpakken in dozen — één validatiepakket, één elektrisch schema, één projectmanager.

Van URS tot FAT: het volledige turnkey-projecttraject voor een productielijn voor spuitblisters

Het traject van het eerste contact tot een productieklaar traject bestaat uit acht vastgestelde fasen. Klanten die fase 2 (afronding van de URS) overslaan of inkorten, zijn verantwoordelijk voor 60–70% van de wijzigingsverzoeken die ik na de FAT behandel. Dat verband is geen toeval.

  1. 1

    Ontwerpkwalificatie (DQ) & Vastlegging van de URS

    Elke technische vereiste voor de productielijn — afmetingen van de spuitformaten, productiesnelheid (blisters/min), specificaties van het vormmateriaal, lasparameters, serialisatieniveau, GMP-bouwnormen, cleanroomklasse — wordt vastgelegd in één enkele User Requirement Specification (URS). De vastlegging van de URS vormt de contractuele vastlegging van de omvang van het project. Wijzigingen na de ‘freeze’ leiden tot een formeel wijzigingsbeheerproces volgens ICH Q10. Voor een complexe spuitlijn duurt dit doorgaans 4–6 weken.

  2. 2

    Uitgebreid ontwerp & matrijsontwerp

    Op maat gemaakte matrijzen voor blistercaviteiten, ontworpen volgens de afmetingen van de spuit (buitendiameter ±0,1 mm, lengte ±0,5 mm). Elektrische schema’s, P&ID-diagrammen en tekeningen van de SCADA-architectuur zijn ter beoordeling aan de klant voorgelegd. Doorlooptijd van de matrijs: 6–8 weken; dit is doorgaans de langste stap op het kritieke pad.

  3. 3

    Productie en fabrieksacceptatietest (FAT)

    Alle stations worden geassembleerd en geïntegreerd in de vestiging van HIJ in Wenzhou. Het FAT-protocol test de volledige lijn bij nominaal toerental, met inbegrip van de afkeerslogica voor blisterverpakkingen, de prestaties van het vision-systeem (percentage valse afkeuringen <0,5%) en de gegevensstroom voor serialisatie. Het QA-team en het engineeringteam van de klant zijn hierbij aanwezig. De FAT duurt doorgaans 3–5 dagen.

  4. 4

    Verzending, installatie en IQ

    De machines worden verzonden in goedgekeurde verpakking om transportschade aan precisiegereedschap te voorkomen. Een ingenieur van HIJ is ter plaatse aanwezig voor de installatie. Tijdens de installatiekwalificatie (IQ) wordt gecontroleerd of alle apparatuur volgens de ontwerpspecificaties is geïnstalleerd, of de nutsvoorzieningen zijn aangesloten volgens de DQ-vereisten en of alle documentatie aanwezig is.

  5. 5

    OQ & SAT

    Bij de operationele kwalificatie (OQ) wordt gecontroleerd of de geïntegreerde productielijn binnen de gespecificeerde parameters functioneert over het gehele gedefinieerde werkingsbereik. Bij de locatie-acceptatietest (SAT) wordt de productielijn op nominale snelheid getest met het daadwerkelijke product (of een representatief simulatiemateriaal) op de werkvloer van de klant. De acceptatiecriteria komen overeen met het FAT-protocol.

  6. 6

    PQ en procesvalidatie

    Prestatiekwalificatie (PQ) toont aan dat er onder productieomstandigheden op commerciële schaal consistente output wordt geleverd, doorgaans in de vorm van drie opeenvolgende draaicycli bij een nominaal toerental van ≥80%. De PQ-gegevens worden rechtstreeks opgenomen in het dossier voor de indiening bij de regelgevende instanties voor markten waar GMP-certificering vereist is (WHO PQ, EU GMP, 21 CFR Part 211).

  7. 7

    Opleiding van operators en overdracht van documentatie

    Training ter plaatse voor operators (2–3 dagen) en het onderhoudsteam (1–2 dagen). Overdracht van een volledig documentatiepakket: SOP’s, een lijst met reserveonderdelen inclusief aanbevolen startvoorraad, elektrische schema’s in bewerkbaar formaat en alle validatieprotocollen met ingevulde rapporten.

  8. 8

    Ondersteuningsperiode na de inbedrijfstelling

    HIJ biedt een ondersteuningsperiode van 12 maanden na de inbedrijfstelling, die bestaat uit probleemoplossing op afstand (24-uurs respons), levering van reserveonderdelen vanuit een douane-entrepot en één bezoek ter plaatse, inbegrepen in het basiscontract. Voor markten zonder lokale technische expertise zijn uitgebreide serviceovereenkomsten beschikbaar. Zie HIJ’s klantenservice en ondersteuning voor meer informatie.

📋 Regelgevingskaders die onder het kant-en-klare validatiepakket van HIJ vallen

  • WHO GMP TRS 992 Bijlage 3
  • EU GMP Bijlage 1 (2022)
  • EU GMP Bijlage 15
  • 21 CFR Deel 211
  • 21 CFR Deel 11
  • ICH Q10
  • ISO 13849-1
  • ASTM F2338
  • USP
  • CE-machinerichtlijn

Hoe lijnsnelheid, formaat en barrière-eisen uw turnkey-specificatie bepalen

Drie variabelen bepalen grotendeels de kosten en complexiteit van de specificatie van een kant-en-klare productielijn voor spuitblisters. Als deze in de URS verkeerd worden vastgelegd, zijn de gevolgen verderop in het proces kostbaar.

Variabele 1: Diversiteit in spuitformaten

Het aantal spuitformaten dat de productielijn moet kunnen verwerken, is de belangrijkste factor die de kosten van de gereedschappen bepaalt. Een productielijn die is ontworpen voor één spuitformaat — bijvoorbeeld een voorgevulde glazen spuit van 2,25 ml met een vastgezette naald — vereist één set vormmatrijzen, één set stansgereedschappen en één gevalideerde configuratie van het laadnest.

Voeg daar een tweede formaat aan toe (1 ml auto-injector, 5 ml spuit), en de investering in gereedschap is verdubbeld. Voor elke ombouw is een procedure voor formaatwisseling vereist die in het kader van de OQ is gevalideerd. Voor een fabriek in Zuidoost-Azië met een hoog productassortiment, waar 4–6 spuit-SKU’s op één lijn worden geproduceerd, adviseer ik doorgaans om rekening te houden met 45–90 minuten gevalideerde omsteltijd per formaatwisseling. Lijnen die in het FAT-protocol een omsteltijd van 20 minuten claimden, doen er in de productie consequent 50–70 minuten over, omdat bij de FAT voor alle runs hetzelfde product werd gebruikt.

Variabele 2: Productiesnelheid en de knelpunt in de toeleveringsketen

Blisterverpakkingslijnen voor spuiten draaien doorgaans met een snelheid van 30–120 blisters per minuut, afhankelijk van het spuitformaat en het aantal vakjes per blister. Het knelpunt ligt vrijwel altijd stroomopwaarts: de toevoer en uitlijning van de spuiten. Een komtoevoer voor glazen spuiten met vastgezette naalden werkt betrouwbaar met een snelheid van 40–60 spuiten per minuut. Een robotgestuurd pick-and-place-systeem kan 80–100 per minuut halen, maar verhoogt de lijnkosten met $35.000–$60.000 en vereist een vision-systeem voor de controle van de nestpositie.

Het is een fout die ik steeds weer zie: een blistermachine specificeren met een nominale capaciteit van 100 blisters per minuut, terwijl de komtoevoer beperkt is tot 55 per minuut. De machine draait dan permanent op de nominale capaciteit van 55%. Het inkoopteam heeft betaald voor snelheid die ze niet kunnen benutten.

Variabele 3: Keuze van het materiaal voor de barrière en compatibiliteit met het vormstation

PVC/PVDC-thermoform is geschikt voor spuiten met kunststof cilinders waarbij er geen contact is met vochtgevoelige werkzame stoffen. Alu-Alu-koudvormen is vereist wanneer de primaire verpakking onvoldoende vochtbarrière biedt — MVTR <0,05 g/m²/dag tegenover 4–6 g/m²/dag voor standaard PVC. Het vormstation voor Alu-Alu-koudvormen werkt bij kamertemperatuur en vereist een hogere vormdruk (80–120 bar) dan thermovormen; de twee procestypen vereisen verschillende stationconfiguraties en kunnen na installatie niet worden verwisseld zonder een gedeeltelijke herinrichting van de productielijn.

Bepaal de specificaties van de afscherming voordat u het contract voor de apparatuur ondertekent. Een overstap van PVC naar Alu-Alu na de FAT kost $40.000–$90.000 aan gereedschap, herinrichting van de werkstations en hervalidatie. Ik heb in mijn loopbaan al drie keer meegemaakt dat deze beslissing werd uitgesteld. Elke keer kostte het meer dan de beslissing waard was om uit te stellen.

Voor een gedetailleerde vergelijking van verpakkingsmaterialen en hun invloed op de barrièreprestaties bij toepassingen met injectiespuiten, zie het artikel over Kostenfactoren voor blisterverpakkingsmachines voor spuiten geeft een uitsplitsing van de materiaalkosten binnen de totale eigendomskosten.

PVC PVDC and Alu-Alu blister forming material comparison for syringe blister packaging showing barrier performance differences

De keuze van het vormmateriaal is een eenmalige structurele beslissing. PVC-thermovormen versus Alu-Alu-koudvormen — het verschil in barrièreprestaties bedraagt 80–300×, afhankelijk van de foliedikte en de klimaatzone.

Waarop u moet letten in het contract voordat u een overeenkomst voor een kant-en-klare spuitlijn ondertekent

Een QA-directeur in Kuala Lumpur belde me in 2023, acht weken na het ondertekenen van een turnkey-contract. Het was haar opgevallen dat het contract geen FAT-acceptatiecriteria bevatte, geen vereiste voor een geïntegreerd OQ-protocol en geen omschrijving van de verplichtingen van de leverancier met betrekking tot de overdracht van documentatie. Het standpunt van de leverancier: “De standaardpraktijk is een FAT op machineniveau. De geïntegreerde lijnvalidatie is de verantwoordelijkheid van de klant.”

Gangbare praktijk. Die uitdrukking heeft een grote betekenis.

Voordat u een contract voor een kant-en-klare blisterlijn voor injectiespuiten ondertekent, moet u eisen dat de volgende zeven elementen uitdrukkelijk in het contract worden opgenomen:

  • 📌
    Definitie van de leveringsomvang: Machinelijst, transport- en overslagsysteem, besturingsarchitectuur en aansluitingen op nutsvoorzieningen — alles wordt expliciet vermeld, met een clausule inzake “uitsluitingen van de opdrachtomvang” waarin wordt aangegeven wat de opdrachtgever zelf verzorgt.
  • 📌
    FAT-protocol: Schriftelijk FAT-protocol voor de geïntegreerde productielijn bij nominaal toerental, met vastgestelde acceptatiecriteria (afkeuringspercentage, toerental, criteria voor het slagen of falen van de afdichtingsintegriteitstest, nauwkeurigheid van de serialisatiegegevens). Het protocol is 30 dagen vóór de FAT ter beoordeling aan de klant verstrekt.
  • 📌
    Documentatiepakket voor validatie: DQ-, IQ-, OQ- en PQ-protocollen (concept) moeten vóór de FAT worden aangeleverd; de uitgevoerde verslagen moeten binnen 30 dagen na voltooiing van de SAT worden aangeleverd. Formaat: bewerkbare Word-/Excel-bestanden, geen PDF-bestanden.
  • 📌
    Bepaling inzake wijzigingsbeheer: Elke wijziging in de scope na het vastleggen van de URS vereist een schriftelijk wijzigingsverzoek, een effectbeoordeling en goedkeuring door de klant alvorens deze kan worden doorgevoerd. Mondelinge wijzigingen in de scope zijn niet toegestaan.
  • 📌
    Eerste levering reserveonderdelen: Aanbevolen lijst met reserveonderdelen voor de startfase, inclusief hoeveelheden en prijzen, overeengekomen vóór de ondertekening van het contract. Verbruiksonderdelen (afdichtingselementen, stansinzetstukken, riemsegmenten): voorraad voor minimaal 12 maanden inbegrepen of in de prijs opgenomen.
  • 📌
    Tijdschema voor ondersteuning ter plaatse: Aantal ingenieursdagen ter plaatse voor installatie, IQ, OQ, SAT en opleiding van operators — expliciet vermeld, niet “indien nodig”.”
  • 📌
    Garantie en service na de inbedrijfstelling: Minimaal 12 maanden garantie op mechanische onderdelen; reactietijd bij ondersteuning op afstand ≤ 4 uur; reactietijd ter plaatse wordt per markt overeengekomen (doorgaans 72–96 uur voor niet-lokale markten).

Voor klanten in markten met specifieke infrastructurele of regelgevende beperkingen — Sub-Sahara-Afrika, de Samenwerkingsraad van de Golfstaten en delen van Zuidoost-Azië — vormt de clausule inzake de doorlooptijd van ondersteuning ter plaatse het grootste risico. Het HIJ-artikel over Uitdagingen bij de verpakking van injectiespuiten in blisterverpakkingen in opkomende markten gaat in op de specifieke aanpassingen die we voor deze regio’s doorvoeren, waaronder protocollen voor inbedrijfstelling op afstand en lokale voorraadbeheer van reserveonderdelen.

⚠️ Rode vlaggen in contracten: denk goed na voordat je tekent

  • 🔴
    Er zijn geen FAT-acceptatiecriteria opgenomen in het contract. Als er in het contract geen verwijzing naar het FAT-protocol staat met vastgestelde criteria voor slagen of falen, beschik je niet over een contractueel mechanisme om een niet-conforme productielijn bij de FAT af te keuren. De leverancier zal de FAT dan volgens zijn eigen interne norm als “geslaagd” aanmerken.
  • 🔴
    Validatiedocumentatie die wordt omschreven als “alleen sjablonen”.” Protocolsjablonen met lege uitvoeringsgedeelten gelden niet als validatiedocumentatie. Ze vormen slechts een uitgangspunt. Uw toezichthouder verwacht uitgevoerde verslagen die tijdens de FAT zijn ondertekend door de kwaliteitsvertegenwoordiger van de leverancier.
  • 🔴
    Integratietransportbanden die onder “opdrachtomvang” vallen.” Zie het voorbeeld van Colombia hierboven. Als de aansluitende transportbanden niet onder het leveringspakket van de leverancier vallen, is de CE-conformiteitsverklaring voor de geïntegreerde lijn ongeldig en wordt de validatiegrens op elk overdrachtspunt doorbroken.

Veelgestelde vragen: Kant-en-klare verpakkingslijn voor spuitblisters

❓ Wat zit er allemaal in een kant-en-klare verpakkingslijn voor spuitblisters?

Een kant-en-klare verpakkingslijn voor spuitblisters omvat het aanvoeren en uitlijnen van spuiten, het vormen van blisters, het laden van producten, het warmlasen, het stansen, het in kartonnen dozen verpakken, het serialiseren en het verpakken in kratten aan het einde van de lijn — geleverd als een mechanisch en elektrisch geïntegreerd systeem met één URS, FAT/SAT-protocollen en een uniform IQ/OQ/PQ-validatiepakket. Het kenmerkende element is de verantwoordelijkheid bij één leverancier: één projectmanager, één set validatiedocumenten, één contractuele verantwoordelijkheidsketen voor de gehele lijn, van de invoer aan het begin tot de uitvoer van de afgewerkte kartonnen verpakkingen. Lees meer over de kernmachine op de Productpagina voor blisterverpakkingsmachines voor spuiten.

❓ Hoe lang duurt het om een kant-en-klare verpakkingslijn voor spuitblisters in bedrijf te stellen?

Een complete, kant-en-klare productielijn voor spuitblisters duurt doorgaans 6–9 maanden vanaf de goedkeuring van de URS tot de voltooiing van de FAT. Het kritieke pad bestaat meestal uit de productie van maatwerkgereedschap (6–8 weken) en de voorbereidingsperiode voor de FAT. Configuraties met meerdere leveranciers duren doorgaans 9–15 maanden vanwege de coördinatie-inspanningen tussen leveranciers en de extra tijd die nodig is om integratieproblemen op te lossen die tijdens de SAT aan het licht komen.

❓ Welke GMP-normen gelden voor een verpakkingslijn voor spuitblisters?

De geldende normen zijn afhankelijk van uw doelmarkten. Voor producten die bij de WHO PQ zijn geregistreerd, geldt bijlage 3 van WHO TRS 992. Voor toegang tot de EU-markt zijn de bepalingen van bijlage 1 (2022) van de EU-GMP van toepassing op verpakkingsomgevingen voor steriele producten; bijlage 15 heeft betrekking op kwalificatie en validatie. Voor door de Amerikaanse FDA gereguleerde faciliteiten gelden 21 CFR Part 211 (huidige Good Manufacturing Practice) en 21 CFR Part 11 (elektronische documentatie). Een goed gestructureerd, kant-en-klaar validatiepakket — DQ/IQ/OQ/PQ — moet aan alle drie de kaders tegelijk voldoen; de documentatiestructuur is compatibel en de extra kosten voor afstemming op alle drie in plaats van op één zijn minimaal wanneer dit vanaf het begin wordt gepland.

❓ Wat is het verschil tussen FAT en SAT bij een productielijn voor spuitblisters?

De FAT (Factory Acceptance Test) wordt vóór verzending bij de leverancier uitgevoerd. De SAT is dat niet — het gaat erom dat de machine werkt. De SAT (Site Acceptance Test) wordt na de installatie en de IQ bij de klant uitgevoerd om te controleren of de lijn onder de omstandigheden ter plaatse (voorzieningen, cleanroomomgeving, daadwerkelijk product) voldoet aan de FAT-acceptatiecriteria. Beide zijn vereist voor een volledig validatiepakket volgens EU GMP Bijlage 15 en WHO TRS 992 Bijlage 3. Een leverancier die alleen FAT aanbiedt zonder ondersteuning voor het SAT-protocol, laat de belangrijkste test – de prestaties op uw locatie, met uw product – over aan u om zelf op te lossen.

❓ Kan een kant-en-klare blisterlijn voor spuiten verschillende spuitformaten verwerken?

Ja — met formaatspecifieke gereedschapssets. Elk spuitformaat (verschillende cilinderdiameter, lengte of naaldconfiguratie) vereist een specifieke set vormmatrijzen en stansgereedschappen. Het omschakelen tussen formaten op een goed ontworpen productielijn duurt 45–90 minuten; valideer dit cijfer tijdens de FAT met alle geplande formaten, niet alleen het primaire formaat. De kosten per extra gereedschapsset variëren van $8.000 tot $25.000, afhankelijk van het aantal holtes en het vormmateriaal (PVC versus Alu-Alu-gereedschap voor koudvormen).

❓ Is serialisatie inbegrepen bij een standaard kant-en-klare blisterlijn voor spuiten?

Bij HIJ is dat inderdaad het geval — wij nemen serialisatie op in het standaard turnkey-pakket voor klanten die markten betreden waar track-and-trace verplicht is (DSCSA in de VS, FMD in de EU, SFDA in Saoedi-Arabië). Voor klanten wier huidige doelmarkten geen serialisatie voorschrijven, ontwerpen we de productielijn met een interface die klaar is voor serialisatie — fysieke ruimte, elektrische leidingen en een SCADA-architectuur die vooraf is bekabeld voor toekomstige integratie. Het achteraf aanbrengen van serialisatie op een productielijn die daar niet voor is ontworpen, kost 2 tot 4 keer meer dan het vanaf het begin opnemen van de interface.

“Van de 23 projecten voor spuitblisterlijnen die ik tussen 2018 en 2024 heb geleid en waarbij de klant koos voor een ”turnkey’-aanpak met één leverancier, hoefde er bij geen enkel project een her-IQ plaats te vinden vanwege een mislukte integratie. Van de 8 projecten waarbij configuraties met meerdere leveranciers werden gebruikt, moesten er 5 binnen 24 maanden gedeeltelijk opnieuw worden gevalideerd. Die verhouding is geen toeval — het is het resultaat van een inkoopstrategie.”

- Boswachter Xiang, HIJ-machines

Klaar om uw kant-en-klare blisterlijn voor spuiten te ontwerpen?

Geef ons het formaat van uw spuit, de beoogde productiesnelheid, de doelmarkten en het GMP-kader door — wij sturen u binnen 48 uur een concept-URS en een begrotingsraming. Eén projectmanager. Eén validatiepakket. Eén aanspreekpunt.
